日前,蘭州市安寧區T511#路泥麻沙溝橋0-2#樁基順利澆筑完成,這是該橋梁澆筑完成的第十三根鉆孔灌注樁,但0-2#樁成孔時出現嚴重漏漿現象。為攻克這一難題,項目部群策群力,最終研究出一個具有可操作性的處理方案,經現場實際施工檢驗,證明了該方案的有效性,這為項目部以后處理同類問題積累了一定的施工經驗。

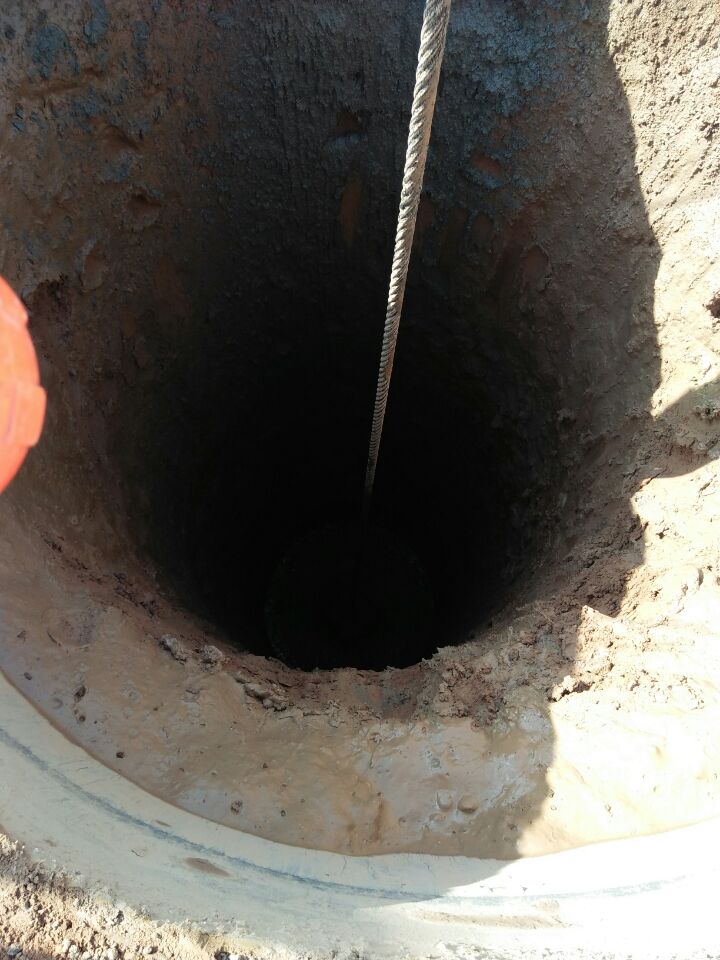

漏漿后的樁基
早在3-1#樁基鉆孔過程中,就出現幾分種內漏掉25m3泥漿事件。項目部按照常規做法,及時通知監理、建設、設計、勘察等單位,使用黏土回填后重新鉆孔,反復三次都沒有成孔,最嚴重的一次若能繼續鉆進一米就可以進行驗孔澆筑了,最后無奈回填擱置。事后項目部一面聯系參建方協商解決,一方面在黨員干部帶頭下,所有管理人員組建了技術攻關小組,研究地勘資料、施工圖紙,查閱相關規范、成功案例,咨詢行業內前輩,確定樁基在12米-15米處地質存在不確定性,后續樁基施工還存在漏漿隱患,項目部必須確定漏漿處理方案。

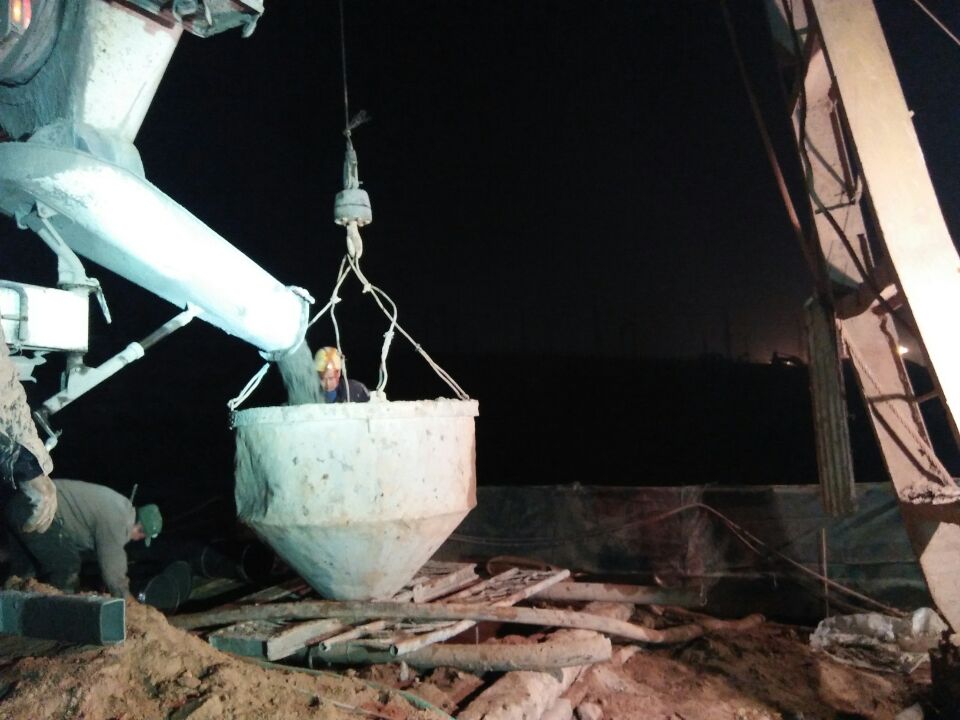

澆筑混凝土堵漏
技術攻關小組經過激烈研討,提出了一系列漏漿處理方案。項目部從技術可行、施工工期、造價等方面研討比選,排除了繼續使用傳統的重新填充黏土堵漏鉆孔方法和造價高、不具備施工條件的作業面注漿加固、開挖換填方案;在鋼護筒支護、混凝土堵漏鉆孔之間進行比選,考慮到鋼護筒支護造價高、準備時間長,項目部最終選擇了造價低、工期短的澆筑混凝土堵漏鉆孔處理方案。

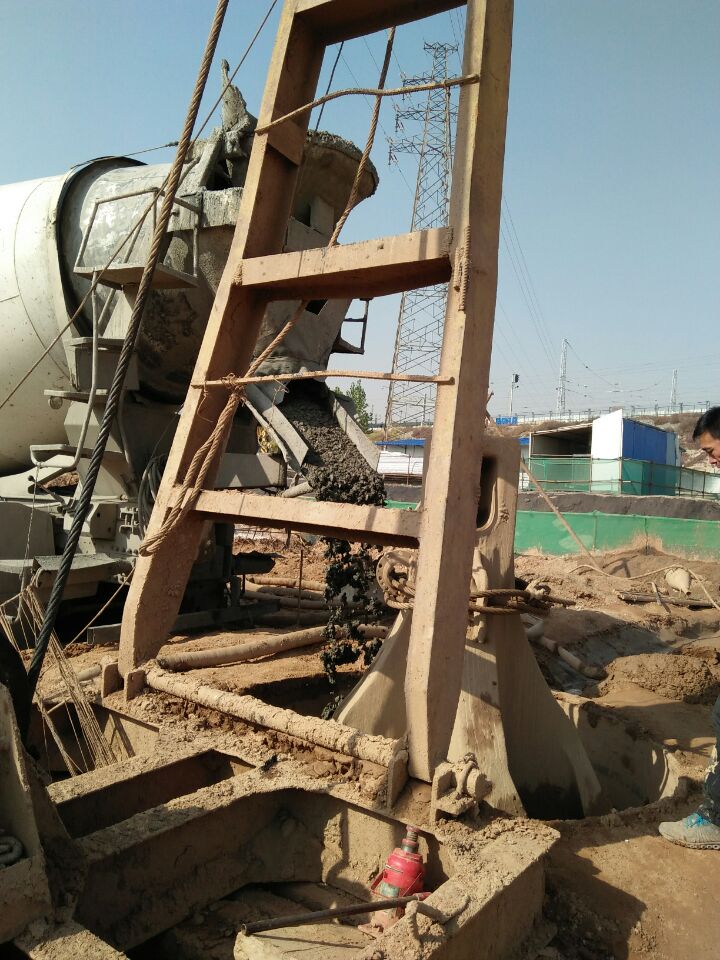

澆筑混凝土堵漏
0-2#樁基漏漿后,根據項目部已擬定的處理方案,在取得參建各方同意后,項目部在泥漿泄漏部位上下各澆筑2米深的C15混凝土,沖擊鉆持續30分鐘反復沖擊混凝土擠密堵漏,待混凝土初凝后重新注入泥漿鉆孔,0-2#樁基混凝土順利澆筑,證明了項目部采取方案的可行性和有效性,為后續樁基施工提供了可靠的技術保障。
